Construction neuve · 7 min

Plan électrique d’une construction de maison : le préparer au bon moment

Votre plan de maison est presque arrêté ? C’est le bon moment pour placer prises, éclairages et équipements avant que le devis ne fige vos choix. Partez directement du PDF de l’architecte et transformez vos idées en un dossier clair pour l’électricien.

Mis à jour : août 2026

À quel moment faire le plan électrique d’une maison neuve ?

Commencez lorsque les pièces, les ouvertures et les meubles importants sont assez stables, mais avant le devis détaillé. Vous pourrez encore déplacer une prise ou prévoir une attente sans subir le coût d’une modification en chantier.

  • Plan architectural stabilisé → placez vos usages.
  • Avant le devis → partagez les quantités et emplacements.
  • Avant l’exécution → faites valider la solution technique.
Projet maison neuve

Votre plan d’architecte devient un projet électrique facile à relire

Vous partez du plan que vous avez déjà. Planelico vous aide à y poser les usages de la future maison, puis à préparer un dossier concret pour le devis.

Maison Martin · Rez-de-chaussée
Projet enregistré

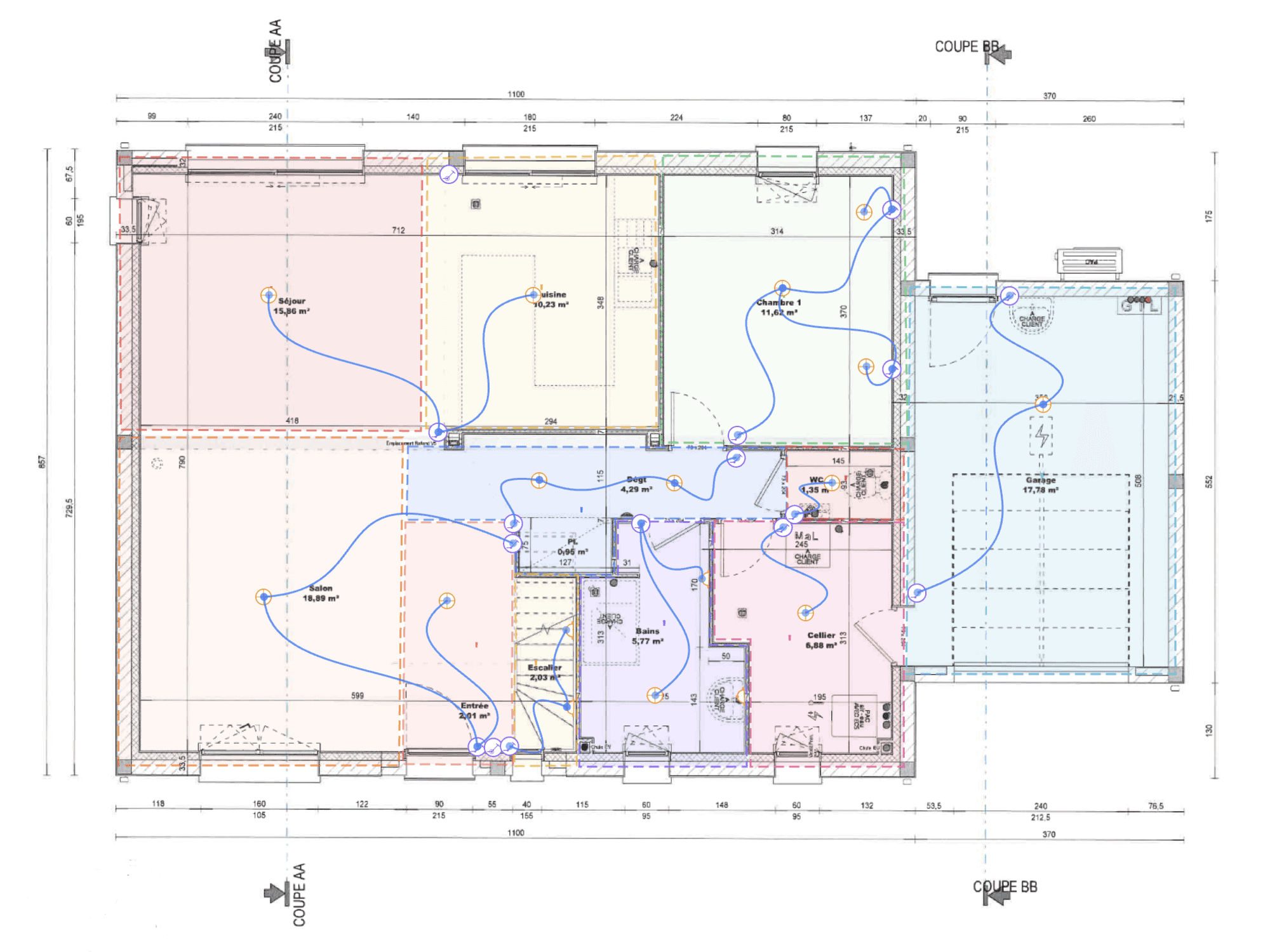

Plan d’une maison annoté dans Planelico avec les pièces, les symboles électriques et les liaisons
Pièces reconnues Équipements placés Liaisons visibles
01

Plan d’architecte

Importez le PDF, sans redessiner la maison.

02

Usages placés

Prises, éclairages et commandes au bon endroit.

03

Projet vérifié

Pièces et équipements relus avant le devis.

04

Dossier exporté

Un PDF clair à partager aux intervenants.

Plan annoté

Chaque choix reste visible sur le plan de la maison.

Équipements comptés

Les prises et points lumineux sont regroupés par pièce.

Circuits proposés

Une première organisation à valider avec l’électricien.

PDF à partager

Le même document pour comparer les devis.

Votre plan de maison est prêt ?

Importez-le et commencez à placer vos premiers équipements.

Essayer sur mon plan

Partez du plan architectural, pas d’une page blanche

Importez le PDF de l’architecte dans Planelico. Les cotes, les portes et les repères restent visibles pendant que vous ajoutez prises, éclairages, commandes, réseau et équipements spécialisés.

  • Une page par niveau de la maison.
  • Des symboles placés à l’endroit d’usage réel.
  • Une version datée que tous les intervenants peuvent relire.

Imaginez la maison déjà habitée

Placez d’abord les meubles structurants et les gestes du quotidien. C’est le moyen le plus simple d’éviter une prise derrière un lit, un interrupteur du mauvais côté d’une porte ou un plan de travail mal équipé.

  • Cuisine : électroménager, plan de travail, hotte et éclairage.
  • Séjour et bureau : mobilier, TV, réseau et recharge quotidienne.
  • Chambres : lit, chevets, commandes et volets.
  • Garage et extérieur : portail, atelier, terrasse et attente IRVE.

Faites chiffrer le même projet par tous les intervenants

Un plan partagé réduit les interprétations : chaque entreprise chiffre les mêmes emplacements, quantités et options. L’électricien transforme ensuite ce besoin en circuits, protections et cheminements adaptés au chantier.

  • Séparez les besoins fermes des options.
  • Signalez les attentes futures : borne, solaire, climatisation, domotique.
  • Conservez la date et le numéro de chaque version envoyée.

Ce que vous préparez, ce que l’électricien valide

Planelico formalise vos besoins et propose une organisation lisible. Le professionnel reste responsable du dimensionnement, des protections, des modes de pose et de la conformité de l’installation réellement construite. À la remise des clés, conservez une version mise à jour du plan et du tableau.

Exemple Planelico

Un exemple concret, du plan au PDF exporté

Pour ce logement témoin, Planelico contrôle d’abord les pièces et les équipements placés. La génération produit ensuite une proposition lisible que vous pouvez vérifier avant de l’enregistrer ou de l’exporter.

Maison témoin · RDC

4 pièces · 24 équipements analysés

Prêt pour la génération
1

Le plan est qualifié

Surfaces et minimum de prises contrôlés

Cuisine

12 m²

7 prises placées

Minimum attendu : 6

Salon

24 m²

6 prises placées

Minimum attendu : 6

Chambre

13 m²

3 prises placées

Minimum attendu : 3

Salle de bain

7 m²

1 prise placée

Minimum attendu : 1

2

Les circuits sont générés

Regroupements raisonnés et appareils spécialisés isolés

PC01

Prises salon + chambre

9 socles

Calibre20 A
Section2,5 mm²
EC01

Éclairage zone jour

5 points

Calibre10 A
Section1,5 mm²
PC-CUI01

Prises cuisine

7 socles

Calibre20 A
Section2,5 mm²
PC-SPE01

Four — circuit dédié

1 appareil

Calibre20 A
Section2,5 mm²
PC-SPE02

Lave-linge — circuit dédié

1 appareil

Calibre20 A
Section2,5 mm²
3

Le tableau est organisé

Différentiels, rangées et réserve modulaire

Rangée 1 · Type A · 63 A4 modules libres
Rangée 2 · Type AC · 63 A6 modules libres

Aperçu de l’export PDF

Un document homogène avec le plan et prêt à partager.

plan-electrique-circuits.pdf
PLANELICO01

Plan électrique

PLANELICO02

Liste des circuits

PLANELICO03

Organisation du tableau

Exemple illustratif : les noms, quantités et protections sont recalculés à partir de votre propre projet.

Méthode rapide avec Planelico

  1. 1

    Importer le plan d’architecte

    Ajoutez le PDF de la maison et conservez une page par niveau.

  2. 2

    Placer les usages

    Ajoutez les pièces, les meubles structurants, les prises, les éclairages et les commandes.

  3. 3

    Vérifier le projet

    Repérez les oublis et distinguez les équipements prévus des options futures.

  4. 4

    Générer une proposition

    Préparez les circuits et le tableau à relire avec l’électricien.

  5. 5

    Exporter pour le devis

    Partagez un PDF daté et identique avec chaque intervenant.

Questions fréquentes

Quand faire le plan électrique d’une construction de maison ?
Lorsque le plan architectural et les principaux aménagements sont assez stables, mais avant le devis détaillé et l’exécution. Cela laisse le temps de faire chiffrer et corriger les choix.
Le plan électrique est-il obligatoire pour le permis de construire ?
Il ne fait pas partie de la liste générale des pièces exigées pour un permis de construire une maison individuelle. Il reste un document technique essentiel pour le projet, et des pièces particulières peuvent être demandées selon le contexte.
Qui doit faire le plan électrique d’une maison neuve ?
Le propriétaire peut préparer les usages et emplacements souhaités sur le plan. L’électricien, le maître d’œuvre ou le bureau d’études doit ensuite contrôler et dimensionner la solution technique selon le projet.
Puis-je utiliser directement le PDF de mon architecte ?
Oui. Planelico permet d’annoter ce PDF sans redessiner la maison, afin de conserver les cotes et repères utilisés par les autres intervenants.
Faut-il connaître l’emplacement des meubles ?
Les meubles structurants sont très utiles : cuisine, lit, bureau, télévision et rangements influencent directement les prises, commandes et points lumineux.
Peut-on modifier le plan après avoir reçu le devis ?
Oui, mais chaque modification peut avoir un impact sur le prix et l’exécution. Utilisez des versions datées et faites confirmer les changements par écrit.
Le plan Planelico suffit-il pour le CONSUEL ?
Non à lui seul. Il prépare le projet et peut contribuer au dossier technique, mais l’attestation et les pièces requises doivent correspondre à l’installation réellement réalisée et au dossier applicable.

Sources officielles

Guides liés

Comment faire un plan électrique maisonPréparer le schéma pour un devis électricienPlan électrique maison PDFGénérer les circuits et le tableau depuis le planNorme NF C 15-100

Créer votre plan électrique en ligne

Importez votre plan PDF, placez les symboles électriques et exportez un document clair à partager.

Créer un compte gratuitTester sans compte
